Het projectverloop van een BESS installatie
Het projectverloop van een BESS installatie
Kennismaking
Bij het starten van een batterij-installatieproject is het essentieel om goed voorbereid van start te gaan. De eerste fase bestaat uit het voeren van intakegesprekken. Tijdens deze gesprekken leren we elkaar kennen en zorgen we ervoor dat je volledig geïnformeerd bent over het product en het verdienmodel dat erachter schuilgaat. We leggen uit hoe de batterij werkt, wat de voordelen zijn, en hoe je kunt profiteren van dit systeem.
Nadat de basiskennis is gedeeld, gaan we verder met een gedetailleerde analyse. Om een passend voorstel te kunnen doen, hebben we specifieke gegevens nodig. Dit betreft onder andere kwartiergegevens van je energieafname en -injectie. Deze gegevens geven ons inzicht in je energieverbruik en de mogelijkheden om te optimaliseren. In sommige gevallen kan er een technisch bezoek plaatsvinden, waarbij we de locatie inspecteren om alles goed in kaart te brengen.
Met de verzamelde gegevens en inzichten gaan we aan de slag om een voorstel op maat te maken. Dit voorstel wordt zorgvuldig uitgewerkt, rekening houdend met jouw specifieke situatie en wensen. Het resultaat wordt met jou besproken, zodat we ervoor zorgen dat het plan voldoet aan jouw verwachtingen en eisen. Zodra het voorstel is goedgekeurd, zetten we de volgende stappen in gang om de batterij-installatie te realiseren.
Project
Na het opstellen van het voorstel en de goedkeuring ervan, is de volgende stap het verkrijgen van de nodige goedkeuringen om de batterij-installatie te kunnen realiseren. Eerst wordt er een dossier opgesteld en een netstudie ingediend bij de netbeheerder (Fluvius of Ores). De netbeheerder analyseert de situatie op basis van het net waarop de installatie wordt aangesloten en kan aanvullende voorwaarden stellen. Dit proces zorgt ervoor dat de installatie voldoet aan de vereisten van het elektriciteitsnet.
Daarnaast wordt het dossier ook voorgelegd aan de verzekering, die mogelijk extra veiligheidsregels of voorwaarden kan opleggen. Het naleven van deze regels is essentieel voor het verkrijgen van de verzekering.
Tegenwoordig vraagt men vaak een minimumafstand van 10 meter tussen de batterij en een gebouw. In sommige gevallen kan deze afstand versoepeld worden naar 5 meter, mits er geen openingen in het gebouw aanwezig zijn, zoals deuren, ramen of poorten. Daarnaast is het ook mogelijk om de batterij binnen of tegen een bestaand gebouw te plaatsen, maar in dat geval worden strengere veiligheidsmaatregelen opgelegd. Er moet een brandwerende constructie rond de batterij worden geplaatst om het risico op overslag van brand te minimaliseren.

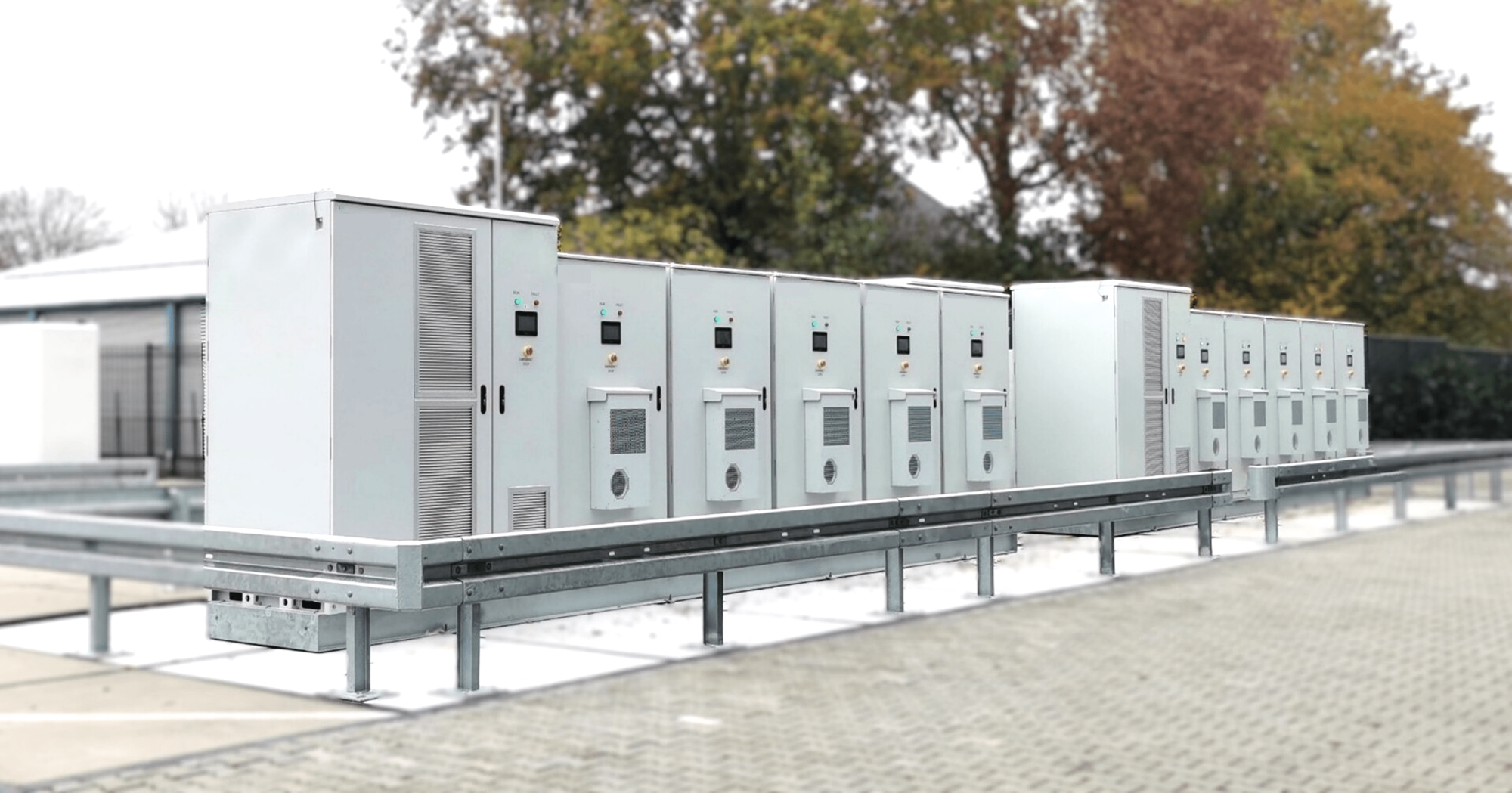

Zodra de nodige goedkeuringen zijn verkregen, kan de batterij zelf besteld worden. Gedurende de levertermijn kunnen we alvast beginnen met de voorbereidende werken. Deze voorbereidende werkzaamheden zijn van cruciaal belang voor een vlotte en efficiënte installatie. Onder andere de plaatsing van een betonsokkel voor de batterij, het leggen van voedingskabels, en het installeren van een ontkoppelbord behoren tot de voorbereidende stappen. Door deze werkzaamheden vooraf te plannen, kunnen we ervoor zorgen dat de installatie na de levering snel en zonder complicaties kan worden uitgevoerd.
De installatie van de batterij zelf wordt vervolgens uitgevoerd volgens het goedgekeurde plan en de veiligheidsnormen. Nadat de installatie is voltooid, wordt een as-built dossier opgesteld, waarin alle technische schema’s en gegevens van de installatie zijn opgenomen. Dit dossier is belangrijk voor de documentatie en voor eventuele toekomstige aanpassingen of controles.
Daarnaast wordt de AREI-keuring (Algemeen Reglement op de Elektrische Installaties) aangevraagd en uitgevoerd. Deze keuring is ook een vereiste voor het afhandelen van de netstudie bij de netbeheerder.
